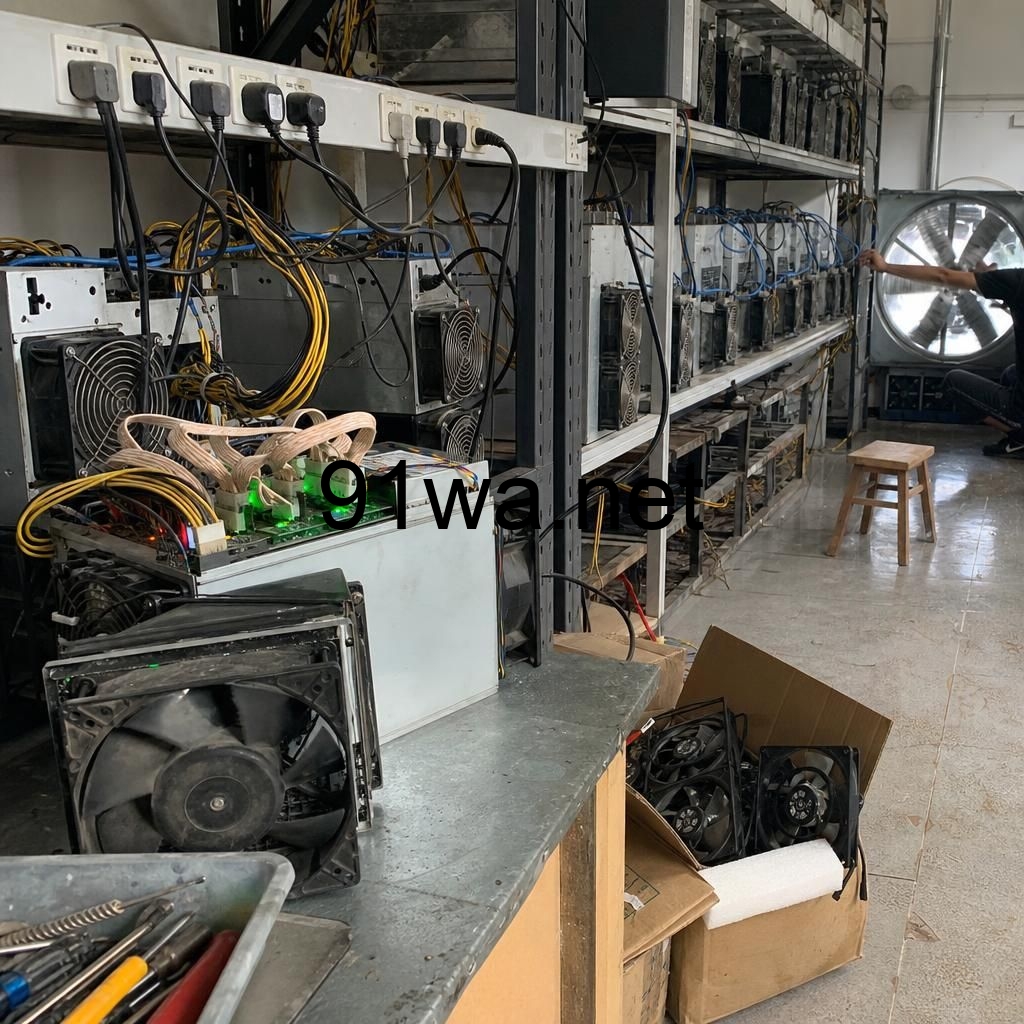

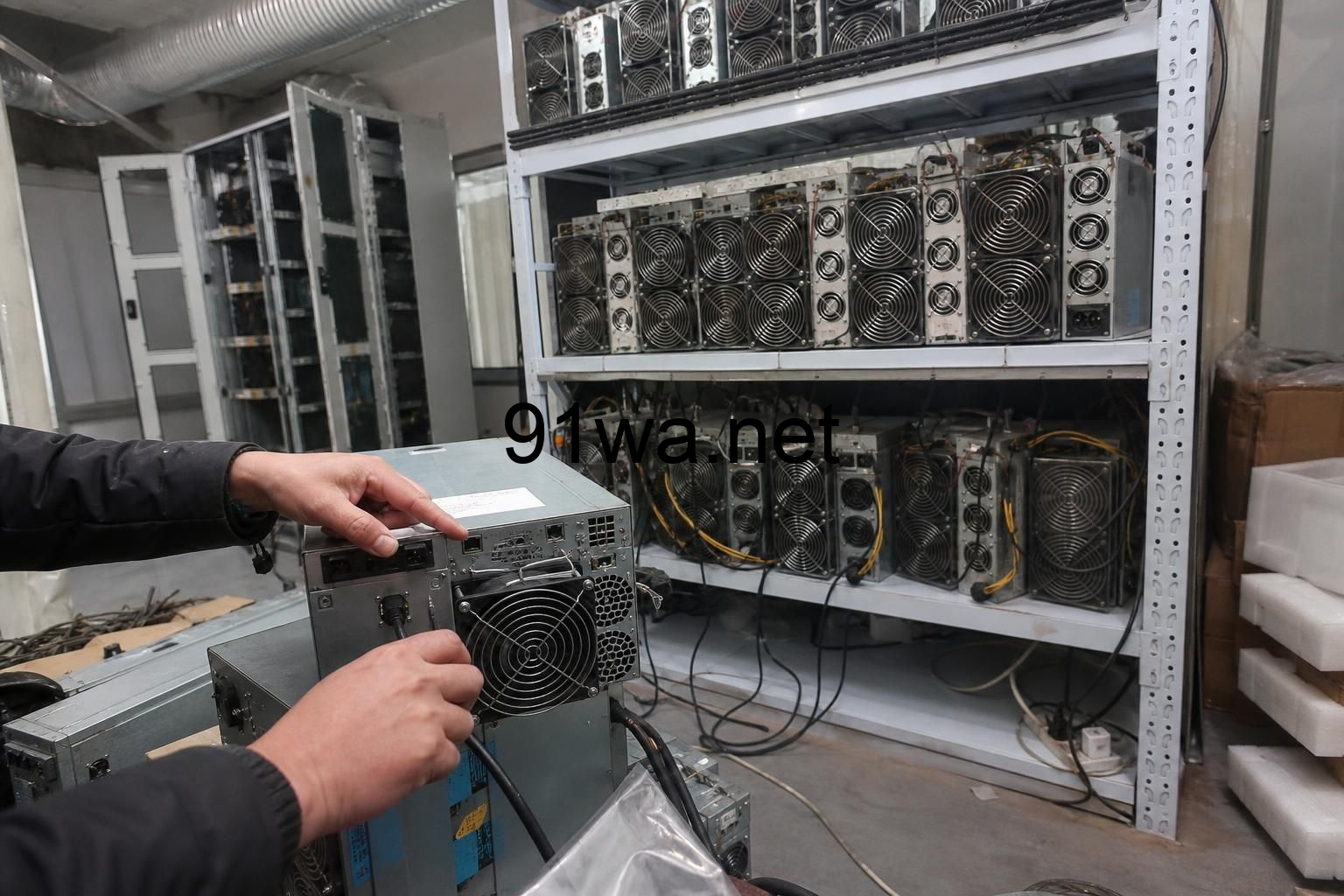

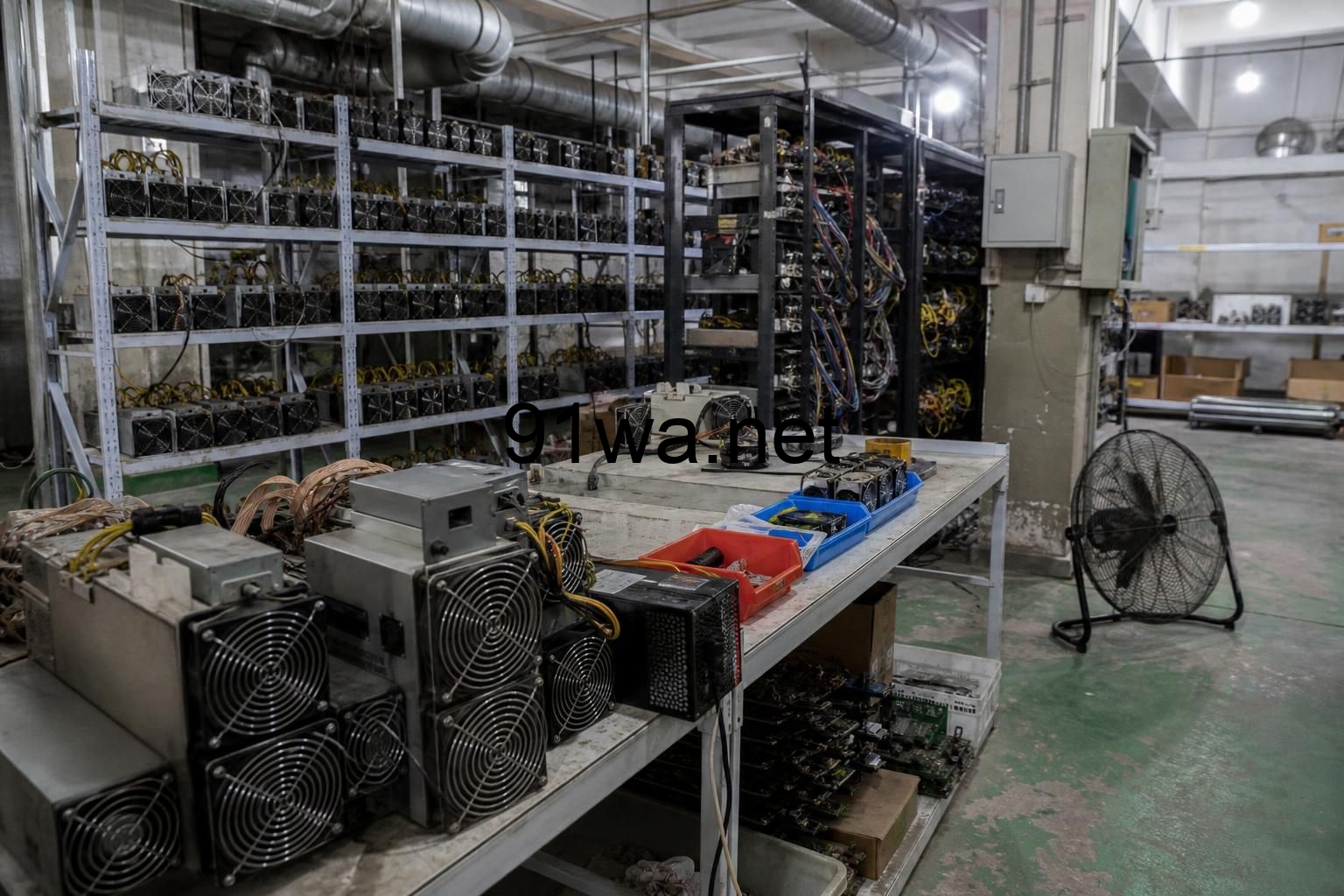

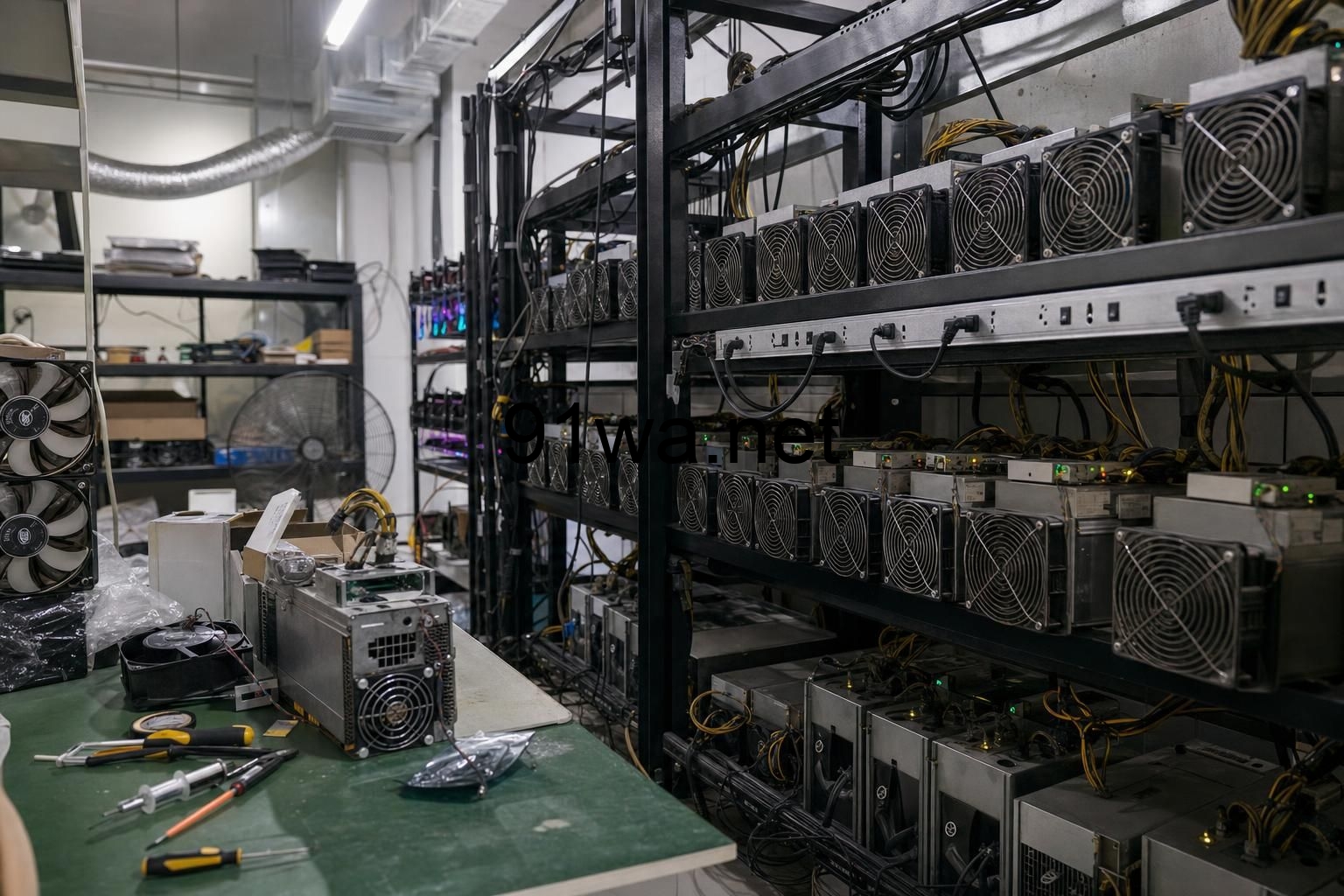

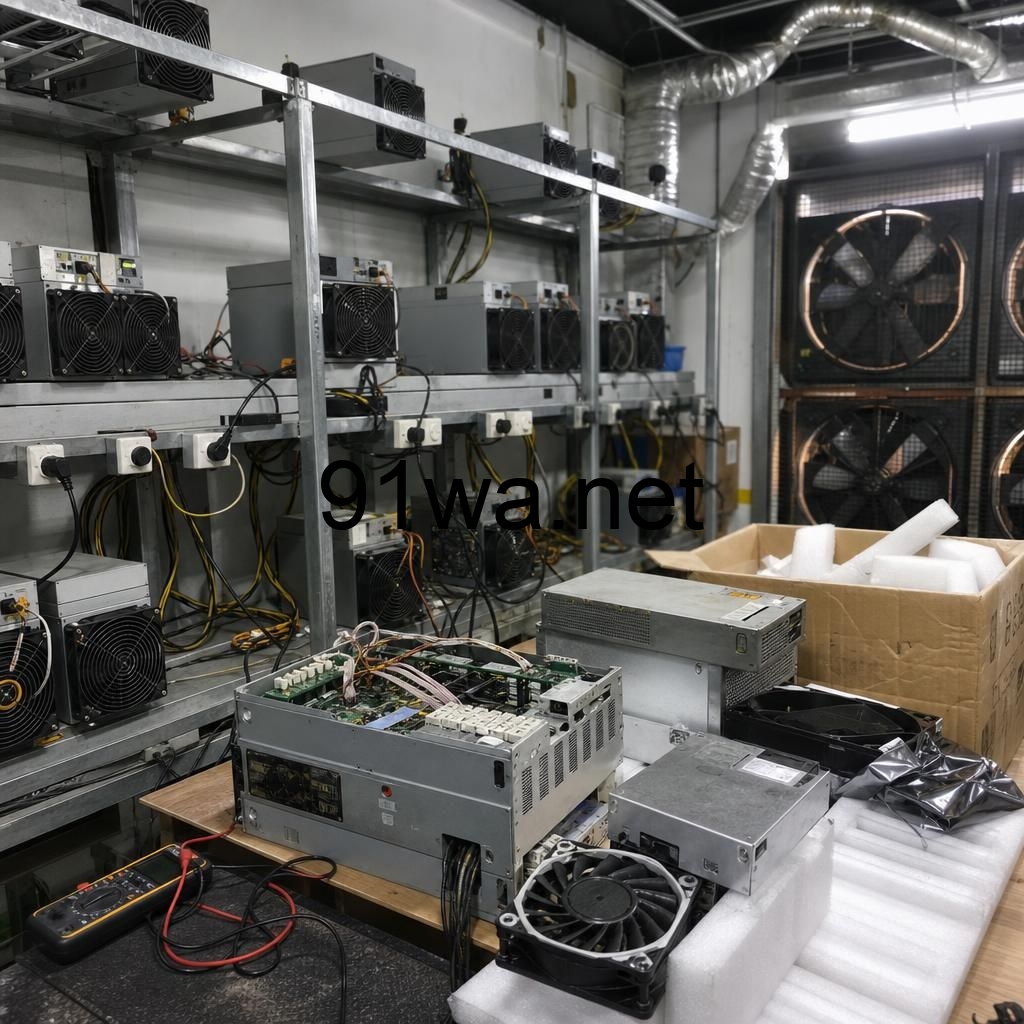

矿机到场先别急着上架:散热、供电和备件验收才是硬件收益的第一道关

文章目录

矿机到场先别急着上架:散热、供电和备件验收才是硬件收益的第一道关

矿机硬件这件事,很多人习惯从参数表开始看:型号、算力、功耗、能效比、到手价。参数当然重要,但真正进了矿场以后,决定机器能不能稳定产出的,往往不是包装箱上的那几个数字,而是到场后的验收、上架前的供电检查、风道安排、维修路径和备件准备。

尤其现在行情波动大,矿场不再适合“先跑起来再慢慢调”。一批机器如果验收粗糙,问题可能不会在第一天爆出来,而是在连续高温、频繁重启、矿池切换、满负载运行几周后集中出现。到那时再追责任、找备件、排工单,损失就不只是维修费,而是停机期间漏掉的产出窗口。

今天这篇就只谈矿机硬件现场最容易被忽略的几个环节:散热、供电、维修、备件和验收。它们看起来不像算力那么显眼,却直接决定一台矿机能不能把纸面收益变成真实收益。

一、到货验收不要只看外壳,先把“可追溯”做完整

矿机到场后,很多矿工第一反应是拆箱、通电、看算力。这种做法适合少量自用机器,但如果是批量采购,第一步应该是建立验收记录。

至少要记录五类信息:机器型号、序列号、电源型号、控制板版本、外观和接口状态。不要嫌麻烦,这些信息后面会用于保修、维修、调拨和故障追踪。没有记录的机器,出问题后很容易变成“谁也说不清它原来是什么状态”。

外观验收也不能只看有没有磕碰。要重点看风扇叶片是否变形,进出风口有没有运输挤压,电源接口有没有松动或烧蚀痕迹,网口是否歪斜,螺丝是否缺失。二手机还要额外看灰尘状态、散热片是否有大面积氧化、封签是否异常、控制板是否有被拆修痕迹。

更关键的是,验收不要只做“开机能亮”。矿机开机能亮,不代表它能长期稳定跑。建议每台机器至少进行一轮短时压力测试,记录启动时间、初始算力、芯片温度、风扇转速、错误率、掉板情况和重启日志。哪怕只跑 30 分钟,也比直接上架后再发现异常强得多。

有些机器在冷机状态下看起来正常,但升温后会出现单板掉算力、风扇异常拉满、芯片报错增多。这类问题如果没在验收时抓出来,后面会夹在正常机器中间,变成运维人员最讨厌的“间歇性故障”。

二、散热不是风扇转得快,而是热量能不能顺利离场

矿机散热最常见的误区,是把风扇转速当成散热能力。风扇转得快,只说明机器正在努力排热,不代表热真的被带走了。矿场现场要看的,是进风温度、出风温度、冷热通道隔离和整排机器的热回流情况。

一台机器单独放在空房间里测试,温度可能很漂亮;放进机架、前后左右都塞满机器后,情况就完全不同。前排机器排出的热风如果被后排吸回去,或者热通道没有及时排出,矿机就会长期在偏高温环境下运行。这样带来的问题不只是降频,还包括风扇寿命缩短、电源温度升高、焊点老化加快。

现场做散热验收时,不建议只看矿机后台温度。后台温度是芯片或板卡内部数据,能反映风险,但不能替代环境测量。最好用测温枪或温度探头分别测进风口、出风口、机架上中下位置和房间回风点。很多矿场问题不是某一台机器散热差,而是上层机位长期吸到更热的空气。

还有一个容易被忽略的点:灰尘。灰尘并不是“脏一点”这么简单。灰尘附着在散热片和风扇上,会降低换热效率;潮湿环境下,灰尘还可能形成导电风险。对于风冷矿机,定期清灰不应该等到算力下降后再做,而应该写进保养周期。环境差的场地,清灰频率要明显高于普通机房。

如果矿场准备采用水帘、负压风机、集装箱风道或液冷改造,更要在上机前做小规模验证。不要一次性把全部机器塞进去赌效果。先拿一组机器跑满负载,观察连续几天的温度曲线、风扇转速和报错情况,再决定是否扩大部署。

三、供电检查要前置,别让电源问题伪装成矿机故障

很多矿机故障,表面看是掉算力、重启、掉板,最后查下来却是供电问题。供电不稳会让硬件问题变得非常复杂,因为它可能不是一直报错,而是在负载上来、环境升温、电压波动时偶发。

矿机上架前,供电验收至少要看三层:总配电容量、支路承载能力、单机电源连接质量。不能只算总功率够不够,还要看线路是否均衡、空开和线缆规格是否匹配、插座或 PDU 是否长期承载高功率设备。

有些矿场为了方便,会把机器接得很满,短期看没问题,长期高负载后插头发热、接触不良、端子氧化,就会慢慢显现。插头温度异常是非常危险的信号,不能用“还能跑”来安慰自己。硬件收益最怕这种小风险拖成大事故。

电源本身也要纳入验收。矿机电源不是随便能混用的配件,型号、功率余量、线材状态都要确认。二手机尤其要注意电源是否被换过,线材是否老化,接口是否松动。电源风扇异常、异响、过热,都可能提前预示后续故障。

现场建议建立一套简单的供电巡检动作:定期测量关键节点温度,抽查 PDU 负载,观察是否有频繁重启的机器集中在同一路电,记录电压波动和掉线时间。如果某一排机器异常率明显更高,不要急着拆机器,先查供电和风道,往往更快。

四、维修要分级处理,别把小问题修成大停机

矿机维修最怕两种极端:一种是所有问题都硬扛,等机器彻底停了再处理;另一种是一发现异常就随意拆机,结果原本只是风扇或线材问题,最后变成板卡损坏、保修争议。

更稳妥的做法,是把维修分成现场可处理、需要替换配件、必须返修三类。

现场可处理的问题包括网线松动、风扇报错、灰尘堵塞、配置错误、单次异常重启等。这类问题要先记录,再按标准动作处理,不要每次都靠经验临场发挥。

需要替换配件的问题,常见于风扇、电源线、电源、控制板、部分连接线。矿场应该提前明确哪些配件可以现场换,谁有权限换,换完后如何复测。否则一台机器拆开后放在架子旁边,没人确认结果,最后就会变成“半修半废”的库存。

必须返修的问题包括持续掉板、芯片大量报错、板卡烧蚀、控制板无法识别、反复无法启动等。返修前一定要保存日志、拍照、记录序列号和故障表现。没有故障证据的返修,容易在售后环节来回扯皮。

维修还有一个细节:不要让维修区和正常运行区混乱。待修、已修待测、返修、报废、可上架,这几个状态最好用标签区分。很多矿场损失不是机器修不好,而是机器修好了没人敢上架,或者问题机又被混进正常批次。

五、备件不是越多越好,而是要覆盖最高频故障

备件准备经常被低估。行情好的时候,一台机器少跑一天都心疼;行情差的时候,维修成本又必须压住。真正合理的备件策略,不是把所有东西都囤一堆,而是围绕高频故障和恢复速度来准备。

风冷矿场最基础的备件通常包括风扇、电源线、网线、PDU 余量、少量电源、控制板、常用螺丝和工具。环境灰尘大、温度高的场地,风扇备件比例应该更高;电压波动明显的场地,电源和供电连接件要重点准备。

备件还要能用。很多人有备件,但没有定期检查,等要用时才发现型号不匹配、接口不同、库存老化、数量不准。建议每次维修领用都做记录,至少知道哪个型号消耗最快、哪个批次问题最多、哪些备件快要补货。

如果是多型号混合矿场,更要防止备件管理混乱。不同型号风扇、电源、控制板不一定通用,不能靠“看着差不多”来装。备件标签、存放位置和适配范围要写清楚,运维人员不用每次翻聊天记录确认。

备件的价值,不在于摆满货架,而在于缩短停机时间。一个合适的风扇、一块可用控制板、一条合规电源线,可能就能让机器当天恢复,而不是等三五天物流。

六、上架前做一轮“模拟运行”,比事后救火便宜得多

矿机验收完成后,不建议立刻全量并入正式机位。更稳的方式,是设一个小批量观察区,让新到机器先完成模拟运行。

模拟运行至少包括满负载运行、温度观察、矿池连接稳定性、重启恢复、断网恢复和异常日志检查。重点不是追求短时间最高算力,而是看机器在真实供电、真实风道、真实网络环境下,会不会出现持续异常。

如果一批机器中有几台温度明显偏高,或者同型号机器错误率差异很大,就要先停下来找原因。可能是风扇状态不同,可能是散热片积灰,也可能是运输震动导致接触问题。不要把问题机带病上架,因为它们不仅影响自身收益,还会增加整排运维负担。

批量矿机验收最好设置一个通过标准,例如:连续运行时间、允许温度范围、允许错误率、是否允许重启、掉线后恢复时间。标准不用写得复杂,但一定要统一。没有标准,就会变成每个运维人员用自己的感觉判断,最后数据不可比,责任也说不清。

对于二手机,模拟运行更重要。二手机最大的不确定性不在外观,而在长期使用后的衰减。价格便宜不代表总成本低,如果验收不严,后面维修、停机、备件消耗都可能把差价吃掉。

七、给矿场的落地建议:今天就能补上的六件事

如果你正在采购或准备上架一批矿机,建议先做这六件具体事。

第一,建立矿机验收表。把序列号、外观、电源、风扇、温度、算力、错误率、日志状态记录下来,后面维修和售后都用得上。

第二,上架前检查供电路径。不要只看总功率,重点看支路负载、PDU、插头温度、线缆规格和接触状态。

第三,重新测一遍风道。测进风、出风和回风点,确认热风没有被重新吸回机器。

第四,把维修分级。哪些问题现场处理,哪些换件,哪些返修,提前写清楚,避免临场乱拆。

第五,准备高频备件。风扇、电源线、网线、电源、控制板按机型分类存放,并记录领用。

第六,新机器先跑观察区。不要一到货就全量上架,先用真实环境跑出稳定数据,再进入正式机位。

矿机硬件的收益,从来不是参数表自动兑现的。散热没做好,算力会掉;供电没查清,机器会反复重启;维修没流程,小故障会拖成长期停机;备件没准备,原本当天能恢复的机器会白白躺几天。

今天的矿场更应该把硬件管理前置:先验收,再上架;先看供电和散热,再判断机器好坏;先备好高频件,再谈运维效率。对于矿机硬件来说,真正可靠的收益,往往就藏在这些看似不显眼的现场细节里。

矿机到场先别急着上架:散热、供电和备件验收才是硬件收益的第一道关

矿机到场别急着上架:散热、供电和备件验收才是第一道收益防线

矿机硬件这几年有一个明显变化:大家嘴上还在谈算力、能效比、回本周期,但真正让矿场亏钱的,往往不是参数表里那几个数字,而是机器到场后能不能顺利接入、稳定散热、供电不掉链子、故障有件可换。

尤其在行情波动加大、矿场开停机更频繁的环境里,一批矿机从仓库运到现场,并不等于马上能变成稳定算力。很多矿场吃过亏:合同里写的是某型号、某算力、某功耗,到场一看外观没问题,通电也能亮,于是赶紧上架。结果跑了三天,个别机器温度异常;跑了一周,电源批量报警;半个月后,风扇、控制板、线缆开始轮流出问题。等到维修、寄件、排队检测都算进去,原本看着便宜的硬件,最后反而拖累整场收益。

今天这篇不谈芯片代际,也不讨论哪款矿机纸面参数更漂亮,只讲一件更落地的事:矿机硬件到场以后,怎样围绕散热、供电、维修、备件和验收,把第一道风险挡在上架之前。

一、矿机验收不是点数量,而是确认能不能长期跑

不少矿场验收新机或二手机时,第一反应是清点数量、核对型号、看外壳有没有磕碰。这些当然要做,但还不够。矿机不是普通电子产品,它的价值不在“能开机”,而在“能连续高负载运行”。

一台机器通电几分钟能进后台,只能说明基础启动没问题,不能说明算力板、散热系统、电源和控制板在高温、高负载、长时间环境下可靠。尤其是二手机、返修机、跨区域运输后的设备,更要把验收流程前置。

比较稳妥的做法,是把验收拆成三层。

第一层是外观和标签。包括机身铭牌、序列号、算力板数量、电源型号、风扇型号、封条状态、接口氧化情况、螺丝拆卸痕迹。别小看这些细节,很多维修史、改装史、混配史,都藏在外壳和接口里。

第二层是短时通电检测。看机器能否正常获取 IP、后台是否识别全部算力板、风扇转速是否正常、固件版本是否异常、电源是否报警。这个阶段不要急着判定合格,只能算“具备继续测试资格”。

第三层才是压力测试。至少连续跑 6 到 12 小时,有条件的矿场最好做 24 小时抽检或全检。重点看平均算力、拒绝率、温度曲线、风扇转速波动、单板掉链、重启记录和错误日志。验收记录最好留存截图和编号,后面出现争议时,能直接对应到具体机器。

一个矿场朋友之前收过一批二手机,卖方承诺“到场包开机”。他们一开始只做了通电抽检,结果上架后发现有十几台机器在高温时段频繁掉板。后来复盘发现,这批机器低温环境下启动正常,但一进入满负载,个别算力板温度爬升特别快。问题不是不能开机,而是扛不住真实工况。这个损失,如果在验收阶段做压力测试,本来可以提前发现。

二、散热要看风道,不只看风扇转不转

矿机散热最容易被低估。很多人检查散热,只看风扇有没有转、后台温度有没有红。但实际矿场里,散热问题通常不是单点故障,而是风道、灰尘、环境温度、机架布局、排风效率一起叠加。

矿机本身是高热密度设备,风扇只是把热从机器内部带出去。如果机房热风排不走,或者冷热风混在一起,再好的风扇也只是把热气来回搅。机器后台看起来风扇转速很高,实际芯片温度仍然压不住,时间久了就会出现降频、掉板、重启,甚至加速老化。

验收矿机时,散热检查要分机器内部和现场环境两部分。

机器内部主要看风扇是否同型号、转速是否接近、是否有异响,散热片是否松动,进出风口是否积灰,温度传感器读数是否异常。二手机特别要注意风扇混装,有些机器能跑,但四个风扇转速差异很大,高温时就容易出现局部热区。

现场环境则要看机架前后风压、冷热通道隔离、排风距离、墙面回流、滤网堵塞、负压或正压是否稳定。很多矿场夏天掉算力,不是机器型号不行,而是热风从排风侧回到了进风侧,机器等于一直在吸自己排出来的热气。

这里有一个简单但有效的验收动作:新机上架前,不要只在空机位单独测试,还要放进实际机架位置跑一段时间。因为同一台机器,在通风好的边缘位和热量集中的中间位,表现可能完全不同。尤其是高功率矿机,机位差异会直接影响温度和稳定性。

散热验收可以建立一个小标准:同批机器在相似机位下,温度曲线不应出现明显离群;风扇长期满速的机器要单独标记;温度波动大但算力正常的机器也别放过,这类设备往往是后续故障的前兆。

三、供电问题通常先伤收益,再伤硬件

矿机硬件里,供电是最不该省的环节。它不像风扇那样直观,也不像算力板那样一坏就明显停机,但它会慢慢制造各种“怪问题”:机器偶发重启、算力忽高忽低、电源报警、接口发热、线缆变色、PDU 跳闸。很多看似矿机质量差的故障,最后查下来其实是供电链路不稳。

一套完整的供电检查,不能只看电压够不够。还要看线径、接头、插座、PDU 负载、空开余量、三相平衡、电源输入范围和接地情况。

矿机上架前,最好先确认单台机器实际功耗,再计算整排机架负载。不要按宣传功耗打满预算,要留出余量。因为矿机在启动、温度变化、频率调整时,功耗会波动。线路长期贴着上限跑,短期可能没事,时间一长就会把问题放大。

接头发热尤其要重视。很多矿场巡检时只看后台数据,不摸线、不看插头颜色。其实接触不良、插头松动、线缆规格不足,都会先在温度上表现出来。一个接头发热不处理,轻则机器不稳,重则引发烧蚀和安全事故。

验收时可以安排一次带载红外测温,重点扫电源接口、PDU、空开、接线端子和配电柜。发现局部温度明显高于周边,不要简单归因于“机器功耗大”,而要拆开查接触面、线缆规格和负载分配。

有些矿场为了赶上线,会临时拉线、临时转接、临时混用插头。短期看省了时间,长期看风险很高。矿机是连续负载设备,不是偶尔开一下的家电。供电链路只要有一处弱点,就会在 24 小时不停机的压力下被放大。

四、维修能力决定停机时间,备件决定恢复速度

矿机故障不可避免,真正拉开差距的是故障后多久能恢复。很多矿场买机器时只谈价格,不谈维修和备件,等到机器坏了才发现:风扇要等,电源要寄,控制板没有现货,算力板维修周期不确定。机器停在那里,每一天都是损失。

备件不是越多越好,而是要按故障概率和恢复优先级配置。常见备件至少包括风扇、电源、控制板、网线、电源线、PDU 常用件、接口耗材,以及少量可替换算力板或维修周转机。对于同型号规模较大的矿场,备件比例可以按机器数量设置,比如风扇和电源多备一些,控制板按低比例备,算力板根据维修渠道和历史故障率决定。

维修流程也要提前设计。发现故障后,是现场判断还是直接下架?日志谁看?备件谁领?换下来的旧件怎么编号?维修后怎么复测?如果这些动作都靠微信群临时喊人,很容易出现机器丢记录、配件混乱、重复维修、责任说不清。

比较实用的办法是给每台机器建立一个简单档案:机器编号、机位、到场时间、验收结果、维修记录、换件记录、异常日志。哪怕不用复杂系统,用表单也比全靠记忆强。矿场规模越大,硬件资产越要可追踪。

举个很常见的例子:一台机器连续两次出现掉板,如果第一次只是重启恢复,第二次换了风扇,第三次才发现是算力板问题,中间没有记录,就很难判断故障到底是散热导致,还是板卡本身老化。如果有记录,维修人员能更快定位,避免反复试错。

五、二手机和返修机要单独验,不要混进新机流程

现在不少矿工会买二手机、清仓机、返修机,这类设备不是不能买,但验收标准不能和全新机一样。二手机最大的不确定性,不在能不能开机,而在历史工况:有没有长期高温跑过、有没有进灰进潮、有没有维修混板、有没有刷过不明固件。

二手机验收要多看几个细节。

一是算力板一致性。同一台机器内不同板温度差、算力差如果太大,说明板卡状态不一致,后续稳定性要打问号。

二是电源状态。电源外观看不出寿命,但接口氧化、风扇异响、带载报警、输出不稳都要警惕。很多二手机换过电源,型号和批次不一定一致。

三是固件来源。不明固件可能影响稳定性,也可能带来管理风险。到场后最好统一刷回可信版本,再做压力测试。

四是灰尘和潮气。矿机内部灰尘太厚,会影响散热;潮气和腐蚀会影响接口和板卡寿命。表面吹干净不代表内部状态好,必要时要拆检抽查。

二手机还有一个建议:不要把所有机器一次性铺进核心机位。可以先划出一片观察区,跑过一轮温度、算力、重启、拒绝率记录,再决定是否并入主力机架。这样即使有问题,也不会影响整排供电和散热管理。

六、验收清单要写在收货前,别等争议发生后再补

矿机交易里,最容易扯皮的就是“到场正常”和“长期稳定”的边界。卖方说出库前测过,买方说上架后不稳;卖方说运输导致,买方说本来就有问题。要减少争议,验收规则要在收货前写清楚。

建议矿场在采购合同或沟通记录里明确几件事:验收周期多长,测试环境怎么定义,合格标准是什么,哪些情况算到货故障,哪些配件属于保修范围,退换或维修运费谁承担,返修周期有没有上限。

验收标准不需要写得特别复杂,但要可执行。比如:通电识别完整算力板;连续运行一定小时数无频繁重启;平均算力在约定范围内;温度和风扇无明显异常;电源无报警;后台日志无持续性硬件错误。这样一旦出现问题,双方至少有共同依据。

矿场内部也要把验收结果分级,不是简单分成合格和不合格。可以分为直接上架、观察运行、待维修、拒收四类。直接上架的进主力区,观察运行的放测试区,待维修的单独编号,拒收的保留证据。这样能避免问题机混进正常机群,后面查起来更麻烦。

结尾:矿机硬件今天最该补的是“上架前管理”

对矿机硬件来说,收益不是从通电那一刻开始稳定产生的,而是从验收、散热、供电、维修和备件这些基础动作做扎实之后,才真正有保障。

给今天准备收机、换机或扩容的矿场几个具体建议:

第一,新机和二手机都要做压力测试,不要把“能开机”当成“能上架”。

第二,散热验收要放到真实机位里看,重点盯温度曲线、风扇满速和热风回流。

第三,供电链路要带载检查,PDU、接头、空开、线缆和三相负载都要留余量。

第四,常用备件提前配齐,至少保证风扇、电源、控制板和线缆类故障能现场快速恢复。

第五,每台机器建立编号和维修记录,别让故障处理靠记忆和聊天记录。

第六,采购前就写清验收标准和售后边界,减少后续争议。

矿机硬件的竞争,表面看是算力和能效,落到矿场现场,其实是细节管理。机器到场那一天,别急着追求满架开跑。先把散热看清、供电查稳、备件备好、验收做实,后面的算力才更接近真正能拿到手的收益。

矿机到场别急着上架:散热、供电和备件验收才是第一道收益防线

矿机到场别急着上架:散热、供电和备件验收才是第一道收益防线

矿机硬件这几年有一个明显变化:大家嘴上还在谈算力、能效比、回本周期,但真正让矿场亏钱的,往往不是参数表里那几个数字,而是机器到场后能不能顺利接入、稳定散热、供电不掉链子、故障有件可换。

尤其在行情波动加大、矿场开停机更频繁的环境里,一批矿机从仓库运到现场,并不等于马上能变成稳定算力。很多矿场吃过亏:合同里写的是某型号、某算力、某功耗,到场一看外观没问题,通电也能亮,于是赶紧上架。结果跑了三天,个别机器温度异常;跑了一周,电源批量报警;半个月后,风扇、控制板、线缆开始轮流出问题。等到维修、寄件、排队检测都算进去,原本看着便宜的硬件,最后反而拖累整场收益。

今天这篇不谈芯片代际,也不讨论哪款矿机纸面参数更漂亮,只讲一件更落地的事:矿机硬件到场以后,怎样围绕散热、供电、维修、备件和验收,把第一道风险挡在上架之前。

一、矿机验收不是点数量,而是确认能不能长期跑

不少矿场验收新机或二手机时,第一反应是清点数量、核对型号、看外壳有没有磕碰。这些当然要做,但还不够。矿机不是普通电子产品,它的价值不在“能开机”,而在“能连续高负载运行”。

一台机器通电几分钟能进后台,只能说明基础启动没问题,不能说明算力板、散热系统、电源和控制板在高温、高负载、长时间环境下可靠。尤其是二手机、返修机、跨区域运输后的设备,更要把验收流程前置。

比较稳妥的做法,是把验收拆成三层。

第一层是外观和标签。包括机身铭牌、序列号、算力板数量、电源型号、风扇型号、封条状态、接口氧化情况、螺丝拆卸痕迹。别小看这些细节,很多维修史、改装史、混配史,都藏在外壳和接口里。

第二层是短时通电检测。看机器能否正常获取 IP、后台是否识别全部算力板、风扇转速是否正常、固件版本是否异常、电源是否报警。这个阶段不要急着判定合格,只能算“具备继续测试资格”。

第三层才是压力测试。至少连续跑 6 到 12 小时,有条件的矿场最好做 24 小时抽检或全检。重点看平均算力、拒绝率、温度曲线、风扇转速波动、单板掉链、重启记录和错误日志。验收记录最好留存截图和编号,后面出现争议时,能直接对应到具体机器。

一个矿场朋友之前收过一批二手机,卖方承诺“到场包开机”。他们一开始只做了通电抽检,结果上架后发现有十几台机器在高温时段频繁掉板。后来复盘发现,这批机器低温环境下启动正常,但一进入满负载,个别算力板温度爬升特别快。问题不是不能开机,而是扛不住真实工况。这个损失,如果在验收阶段做压力测试,本来可以提前发现。

二、散热要看风道,不只看风扇转不转

矿机散热最容易被低估。很多人检查散热,只看风扇有没有转、后台温度有没有红。但实际矿场里,散热问题通常不是单点故障,而是风道、灰尘、环境温度、机架布局、排风效率一起叠加。

矿机本身是高热密度设备,风扇只是把热从机器内部带出去。如果机房热风排不走,或者冷热风混在一起,再好的风扇也只是把热气来回搅。机器后台看起来风扇转速很高,实际芯片温度仍然压不住,时间久了就会出现降频、掉板、重启,甚至加速老化。

验收矿机时,散热检查要分机器内部和现场环境两部分。

机器内部主要看风扇是否同型号、转速是否接近、是否有异响,散热片是否松动,进出风口是否积灰,温度传感器读数是否异常。二手机特别要注意风扇混装,有些机器能跑,但四个风扇转速差异很大,高温时就容易出现局部热区。

现场环境则要看机架前后风压、冷热通道隔离、排风距离、墙面回流、滤网堵塞、负压或正压是否稳定。很多矿场夏天掉算力,不是机器型号不行,而是热风从排风侧回到了进风侧,机器等于一直在吸自己排出来的热气。

这里有一个简单但有效的验收动作:新机上架前,不要只在空机位单独测试,还要放进实际机架位置跑一段时间。因为同一台机器,在通风好的边缘位和热量集中的中间位,表现可能完全不同。尤其是高功率矿机,机位差异会直接影响温度和稳定性。

散热验收可以建立一个小标准:同批机器在相似机位下,温度曲线不应出现明显离群;风扇长期满速的机器要单独标记;温度波动大但算力正常的机器也别放过,这类设备往往是后续故障的前兆。

三、供电问题通常先伤收益,再伤硬件

矿机硬件里,供电是最不该省的环节。它不像风扇那样直观,也不像算力板那样一坏就明显停机,但它会慢慢制造各种“怪问题”:机器偶发重启、算力忽高忽低、电源报警、接口发热、线缆变色、PDU 跳闸。很多看似矿机质量差的故障,最后查下来其实是供电链路不稳。

一套完整的供电检查,不能只看电压够不够。还要看线径、接头、插座、PDU 负载、空开余量、三相平衡、电源输入范围和接地情况。

矿机上架前,最好先确认单台机器实际功耗,再计算整排机架负载。不要按宣传功耗打满预算,要留出余量。因为矿机在启动、温度变化、频率调整时,功耗会波动。线路长期贴着上限跑,短期可能没事,时间一长就会把问题放大。

接头发热尤其要重视。很多矿场巡检时只看后台数据,不摸线、不看插头颜色。其实接触不良、插头松动、线缆规格不足,都会先在温度上表现出来。一个接头发热不处理,轻则机器不稳,重则引发烧蚀和安全事故。

验收时可以安排一次带载红外测温,重点扫电源接口、PDU、空开、接线端子和配电柜。发现局部温度明显高于周边,不要简单归因于“机器功耗大”,而要拆开查接触面、线缆规格和负载分配。

有些矿场为了赶上线,会临时拉线、临时转接、临时混用插头。短期看省了时间,长期看风险很高。矿机是连续负载设备,不是偶尔开一下的家电。供电链路只要有一处弱点,就会在 24 小时不停机的压力下被放大。

四、维修能力决定停机时间,备件决定恢复速度

矿机故障不可避免,真正拉开差距的是故障后多久能恢复。很多矿场买机器时只谈价格,不谈维修和备件,等到机器坏了才发现:风扇要等,电源要寄,控制板没有现货,算力板维修周期不确定。机器停在那里,每一天都是损失。

备件不是越多越好,而是要按故障概率和恢复优先级配置。常见备件至少包括风扇、电源、控制板、网线、电源线、PDU 常用件、接口耗材,以及少量可替换算力板或维修周转机。对于同型号规模较大的矿场,备件比例可以按机器数量设置,比如风扇和电源多备一些,控制板按低比例备,算力板根据维修渠道和历史故障率决定。

维修流程也要提前设计。发现故障后,是现场判断还是直接下架?日志谁看?备件谁领?换下来的旧件怎么编号?维修后怎么复测?如果这些动作都靠微信群临时喊人,很容易出现机器丢记录、配件混乱、重复维修、责任说不清。

比较实用的办法是给每台机器建立一个简单档案:机器编号、机位、到场时间、验收结果、维修记录、换件记录、异常日志。哪怕不用复杂系统,用表单也比全靠记忆强。矿场规模越大,硬件资产越要可追踪。

举个很常见的例子:一台机器连续两次出现掉板,如果第一次只是重启恢复,第二次换了风扇,第三次才发现是算力板问题,中间没有记录,就很难判断故障到底是散热导致,还是板卡本身老化。如果有记录,维修人员能更快定位,避免反复试错。

五、二手机和返修机要单独验,不要混进新机流程

现在不少矿工会买二手机、清仓机、返修机,这类设备不是不能买,但验收标准不能和全新机一样。二手机最大的不确定性,不在能不能开机,而在历史工况:有没有长期高温跑过、有没有进灰进潮、有没有维修混板、有没有刷过不明固件。

二手机验收要多看几个细节。

一是算力板一致性。同一台机器内不同板温度差、算力差如果太大,说明板卡状态不一致,后续稳定性要打问号。

二是电源状态。电源外观看不出寿命,但接口氧化、风扇异响、带载报警、输出不稳都要警惕。很多二手机换过电源,型号和批次不一定一致。

三是固件来源。不明固件可能影响稳定性,也可能带来管理风险。到场后最好统一刷回可信版本,再做压力测试。

四是灰尘和潮气。矿机内部灰尘太厚,会影响散热;潮气和腐蚀会影响接口和板卡寿命。表面吹干净不代表内部状态好,必要时要拆检抽查。

二手机还有一个建议:不要把所有机器一次性铺进核心机位。可以先划出一片观察区,跑过一轮温度、算力、重启、拒绝率记录,再决定是否并入主力机架。这样即使有问题,也不会影响整排供电和散热管理。

六、验收清单要写在收货前,别等争议发生后再补

矿机交易里,最容易扯皮的就是“到场正常”和“长期稳定”的边界。卖方说出库前测过,买方说上架后不稳;卖方说运输导致,买方说本来就有问题。要减少争议,验收规则要在收货前写清楚。

建议矿场在采购合同或沟通记录里明确几件事:验收周期多长,测试环境怎么定义,合格标准是什么,哪些情况算到货故障,哪些配件属于保修范围,退换或维修运费谁承担,返修周期有没有上限。

验收标准不需要写得特别复杂,但要可执行。比如:通电识别完整算力板;连续运行一定小时数无频繁重启;平均算力在约定范围内;温度和风扇无明显异常;电源无报警;后台日志无持续性硬件错误。这样一旦出现问题,双方至少有共同依据。

矿场内部也要把验收结果分级,不是简单分成合格和不合格。可以分为直接上架、观察运行、待维修、拒收四类。直接上架的进主力区,观察运行的放测试区,待维修的单独编号,拒收的保留证据。这样能避免问题机混进正常机群,后面查起来更麻烦。

结尾:矿机硬件今天最该补的是“上架前管理”

对矿机硬件来说,收益不是从通电那一刻开始稳定产生的,而是从验收、散热、供电、维修和备件这些基础动作做扎实之后,才真正有保障。

给今天准备收机、换机或扩容的矿场几个具体建议:

第一,新机和二手机都要做压力测试,不要把“能开机”当成“能上架”。

第二,散热验收要放到真实机位里看,重点盯温度曲线、风扇满速和热风回流。

第三,供电链路要带载检查,PDU、接头、空开、线缆和三相负载都要留余量。

第四,常用备件提前配齐,至少保证风扇、电源、控制板和线缆类故障能现场快速恢复。

第五,每台机器建立编号和维修记录,别让故障处理靠记忆和聊天记录。

第六,采购前就写清验收标准和售后边界,减少后续争议。

矿机硬件的竞争,表面看是算力和能效,落到矿场现场,其实是细节管理。机器到场那一天,别急着追求满架开跑。先把散热看清、供电查稳、备件备好、验收做实,后面的算力才更接近真正能拿到手的收益。

矿机到场别急着上架:散热、供电和备件验收才是第一道收益防线

矿机到场别急着上架,散热、供电和备件验收先过一遍

矿机硬件这两年被讨论最多的,常常是算力、功耗比、芯片代际和回本周期。但真正把机器买回来、放进矿场跑起来的人都知道,参数只是第一层。机器能不能少掉线、少炸板、少返修,很多时候取决于到场前后那几天有没有把散热、供电、维修和备件验收做扎实。

尤其是现在行情波动变大,矿工越来越不愿意让机器长时间趴窝。矿机不是普通电子产品,买来插电就用的思路很容易出问题。一批机器如果验收粗糙,刚开始可能看不出毛病,跑到第三天、第五天,温度上来、电源负载拉满、风道积灰或者接线松动,问题才会集中爆出来。到那时再排查,损失的不只是维修费,还有停机算力、人工时间和矿池收益波动。

今天这篇就不聊芯片叙事,也不聊矿机参数排名,只围绕一个更落地的问题:矿机硬件到场之后,散热怎么查、供电怎么验、维修怎么留口子、备件怎么配,最后怎样做一套能落地的验收流程。

到场第一步,不是通电,而是看机器有没有“运输伤”

很多矿工收到机器后,第一反应是上架通电,看算力能不能跑满。这个习惯很常见,但不够稳。矿机从仓库到矿场,中间经历装车、卸货、转运、搬运,外箱没明显破损,不代表里面没有隐患。

到场后第一步应该是做外观和结构验收。看外壳有没有变形,风扇框有没有裂,进风口和出风口有没有被压歪,电源外壳是否松动,算力板固定螺丝有没有明显缺失。矿机内部最怕的是轻微位移,表面看起来没事,一通电就可能因为接触不良、散热贴合不稳或者风扇异常引发报错。

有些二手机更要小心。二手机外观翻新并不难,真正要看的不是壳子新不新,而是接口有没有烧蚀痕迹、风扇螺丝有没有反复拆装痕迹、算力板插槽有没有氧化、电源线口有没有发黑。电源输入端如果有焦痕,说明它之前可能经历过过载、接触不良或环境潮湿,这类机器即便能开机,也不适合直接混进大批量机器里跑。

比较稳的做法是把机器分成三类:外观完好可待测、轻微异常需复检、明显损伤暂不上电。不要为了赶进度把所有机器一起上架。矿场最怕一批机器里混进几台隐患机,最后把排障节奏全部打乱。

散热验收别只看温度,要看风路是不是顺

矿机散热不是简单看后台温度数字。温度低不一定代表散热好,可能只是负载还没拉起来;温度高也不一定是芯片问题,可能是风路被堵、风扇转速异常、冷热风混流,或者机架摆放不合理。

新机器到场验收时,建议先看三个位置:进风环境、机内风扇、出风排放。

进风环境要避免直接吃热回风。有些矿场机架排得很满,前后通道不明显,机器前面看着有风,实际上吸进去的是旁边机器吐出来的热气。这样短时间还能跑,时间一长就会出现算力波动、风扇满转、温度告警。尤其是夏天或密闭厂房,冷热通道如果没有隔开,再好的风扇也只是把热空气循环得更快。

风扇验收不能只听声音。风扇转得响,不代表风量正常。要看后台转速是否稳定,四个风扇有没有明显差值,启动时有没有异响,手靠近出风侧能不能感觉到连续风压。有些风扇轴承老化或线束接触不良,刚启动正常,跑一段时间就掉转速,这种问题最好在验收阶段就筛出来。

出风侧更容易被忽略。矿机如果后端排风受阻,芯片温度会升得很快。墙太近、排风管压弯、滤网积灰、机架后面堆杂物,都会影响出风效率。很多矿场一边抱怨机器热,一边把纸箱、工具、坏风扇堆在出风通道后面,这其实是在给矿机加压。

散热验收的关键不是追求某一个好看的温度,而是确认整条风路顺不顺:冷风从哪里来,热风往哪里走,中间有没有回流和堵点。

供电验收要算余量,不能只看“能不能点亮”

矿机供电最容易出现侥幸心理。只要机器能开机、能跑算力,就觉得供电没问题。但供电隐患往往不是开机时暴露,而是在长时间高负载、环境升温、线路老化或多机同时启动时集中暴露。

验收供电,第一项是核对电源规格和线路承载。矿机额定功耗只是基础,还要给启动波动、温度升高和线路损耗留余量。不要把线路长期压在满载边缘跑。长期满载会让插头、空开、线缆和接线端子温度偏高,时间久了容易出现接触不良、烧口甚至跳闸。

第二项是检查接线质量。矿场里很多供电故障不是设备本身坏,而是线没压紧、插头接触面积不够、线缆规格混用、延长线质量差。验收时要看电源线是否匹配,插头插座有没有松动,PDU 或配电柜接线端子有没有发热痕迹。通电跑一段时间后,可以用测温工具扫一下插头、空开、线缆接头,温度异常的地方要立刻处理。

第三项是分批启动。大批机器同时上电,会给线路和配电系统带来冲击。尤其是旧场地改造出来的矿场,配电柜看起来够用,但实际支路分配不均,某一路很容易超载。验收时不要一次性全开,应该按机架、按支路、按区域分批启动,并记录每一路负载情况。

供电验收的目标不是证明机器能亮,而是确认它能在计划负载下长期安全运行。能点亮只是开始,能稳供才算过关。

维修记录要从第一天建,不要等坏了再补

很多矿场对维修的管理比较粗放:机器坏了就换板、换电源、换风扇,修好再上架,记录靠微信群和人工记忆。机器少的时候还能凑合,机器多起来之后,很快就会乱。

硬件验收阶段就应该给每台机器建立基本档案。至少记录机器编号、型号、到场日期、来源、上架位置、电源编号、初始算力、初始温度、风扇状态、异常备注。后续维修时,再把换过哪些件、什么时候换、故障表现、处理结果写进去。

这样做有两个好处。第一,能判断故障是不是集中发生在某一批机器、某一个机架、某一路供电或某个环境区域。比如同一排机器频繁风扇异常,可能不是风扇质量问题,而是灰尘、温度或回风导致的;同一路机器频繁掉电,问题可能在配电,不在矿机。

第二,能避免重复维修。有些机器反复换风扇、换电源,看似每次都修好了,但根因可能是算力板异常、线束松动或供电波动。如果没有记录,维修人员很难看出它是“老毛病”。有记录之后,就能把高频返修机器单独拉出来做深度检查,而不是反复消耗备件。

维修不是坏了才开始,维修管理应该从验收那一刻开始。矿机越多,这件事越值钱。

备件不要只买风扇,电源和线材同样要有库存

矿场备件最常见的配置是风扇一堆,电源少量,线材临时买。这个配置看起来省钱,但一到故障集中期就容易卡住。

风扇当然要备。它是高频损耗件,灰尘、温度、长时间高速运行都会加速老化。风扇备件最好按机型统一管理,不要混型号随手装。有些风扇外形相近,但转速、接口、控制逻辑不同,装错后可能导致后台报错或散热不足。

电源也必须有合理库存。电源故障一旦出现,整机就不能跑,停机影响比单个风扇更直接。尤其是在电压波动较大的场地,电源损耗会更明显。备电源时要注意匹配机型和功率,不要用“能插上”代替“能长期稳定用”。

线材、插头、PDU、空开这类东西更不能忽视。矿场很多停机不是矿机坏,而是接线端、插头、供电附件出问题。备件库里如果没有合适线材,维修人员只能临时拼接或等待采购,既耽误时间,也增加安全风险。

比较实用的备件思路是按故障频率和停机影响来配:风扇要够快换,电源要能撑住突发,线材和供电附件要能当天处理,算力板维修则根据矿场规模决定是自修、外修还是备用整机替换。

验收不要只跑十分钟,至少要经历一轮稳定观察

矿机验收最忌讳“开机有算力就签收”。有些问题短时间不会暴露,必须跑一段稳定观察才能看出来。

一套比较实用的验收流程可以分三段。

第一段是冷启动检查。通电后看机器是否正常识别算力板、风扇是否全部启动、后台有没有硬件报错、网络是否稳定、固件版本是否符合预期。这一段主要排除明显故障。

第二段是满载观察。机器进入稳定挖矿状态后,观察算力曲线、芯片温度、风扇转速、电源负载和拒绝率。不要只看一个时间点,要看曲线有没有反复波动。算力忽高忽低、温度周期性拉高、风扇频繁满转,都说明机器或环境还没完全稳定。

第三段是位置复核。机器在测试区跑得好,不代表上架后也好。正式放到机架后,还要看所在位置的进风、排风、网络和供电情况。有些矿机本身没问题,但放在热回风区就会频繁降频;有些机器在测试位正常,上架后因为支路负载高而掉线。验收应该包含实际运行位置,而不是只在临时测试台完成。

如果条件允许,每批机器抽取一部分做更长时间压力观察,比如连续 12 小时或 24 小时。不是所有机器都必须做长测,但每批货至少要有样本,尤其是二手机、返修机和不同来源混批机器。

一个小矿场的教训:便宜机器最后贵在停机

有个小矿场之前采购过一批二手机,价格比市场低不少。机器到场后,外观清理得很干净,开机也都有算力,于是当天就上架了一大半。前两天看起来没问题,第三天开始陆续掉风扇,接着有几台电源报错,还有几台温度异常降频。

后来排查发现,这批机器的问题并不集中在芯片,而是散热和供电附件。部分风扇已经老化,只是刚启动时还能转;几台电源输入口有轻微烧蚀;还有一排机架后面排风不畅,热风回流严重。因为当时没有做逐台记录,也没有把机器按来源和状态分组,维修人员只能一台台拆、一台台猜,备件也不够,最后停机时间比预想长很多。

这件事给矿场留下的经验很简单:便宜机器可以买,但不能用便宜流程验收。越是二手机、混批机、返修机,越要把验收做细。硬件成本省下来的钱,很容易在停机和维修里还回去。

给矿机硬件采购和验收的具体建议

今天如果要给矿场一个可执行的建议,我会把重点放在六件事上。

第一,所有到场矿机先编号再通电。没有编号、没有来源、没有初始状态记录的机器,不要直接混入生产区。

第二,散热验收看整条风路。不要只盯后台温度,要同时检查进风、风扇、出风和冷热隔离,尤其注意热回风和排风堵点。

第三,供电验收必须留余量。线路、空开、PDU、电源线和插头都要按长期负载检查,跑一段时间后测接头温度,不要让线路贴着满载边缘长期运行。

第四,维修记录从第一天建立。每次换风扇、换电源、换线材、返修算力板,都要绑定机器编号和位置,方便追踪重复故障。

第五,备件库别只堆风扇。电源、线材、插头、PDU、常用螺丝和清洁耗材都要有最低库存,避免小故障拖成整机停机。

第六,验收要有观察周期。新机、二手机、返修机最好分开测试,至少完成冷启动、满载观察和上架复核,不要用十分钟算力截图替代验收。

矿机硬件管理的核心,不是把机器买回来就算完成采购,而是让它在真实矿场环境里稳定工作。散热、供电、维修、备件和验收这些环节,看起来不如算力参数醒目,却直接决定一台机器能不能把电持续换成收益。对今天的矿工来说,少一次误判、少一次返修、少一天停机,往往比抢到一个更好看的纸面价格更重要。

矿机到场先别急着上架:散热、供电和备件验收做细,后面少停很多机

矿机硬件这几年讲了太多算力、能效比和新型号,但真正把机器放进矿场以后,决定它能不能稳定赚钱的,往往不是宣传页上那几个参数,而是到场验收、散热条件、供电质量、维修响应和备件准备这些“脏活细活”。

尤其现在行情波动大,矿工更容易在收益窗口打开时急着上机。机器一到,拆箱、通电、刷配置、接矿池,恨不得当天就跑满。但矿机不是普通电子产品,它是在高温、高电流、强震动、连续负载下工作的生产设备。前期少检查半小时,后面可能换来几天掉算力、频繁重启,甚至整排机器跟着停。

今天这篇不谈币价,也不谈哪款机器最划算,只围绕矿机硬件落地时最容易被忽略的六件事:散热、供电、维修、备件和验收。对家庭矿工、小型机房和准备扩容的矿场都适用。

到场验收不是看外观,先确认机器有没有“带病上岗”

很多矿工收到机器后,只看包装有没有破、外壳有没有磕碰,能开机就算验收完成。这个做法风险很高。矿机在运输过程中受到的影响,不一定都体现在外壳上,更多问题藏在风扇、排线、算力板、控制板、电源接口和散热片固定状态里。

新机到场,第一步应该做基础登记。包括型号、序列号、到货时间、卖家承诺参数、电源规格、质保周期、随箱配件。二手机更要记录原始灰尘情况、螺丝是否有拆修痕迹、接口是否发黑、风扇是否异响。不要觉得这些动作麻烦,后面一旦涉及退换货、维修责任和批次问题,这些记录就是证据。

第二步是低风险通电检查。不要一上来就塞进高温机架里满负载跑。先在通风条件好的位置单机测试,观察风扇启动是否同步,控制板能不能正常识别算力板,温度传感器读数是否合理。部分机器开机后几分钟算力正常,但半小时后某块板温度飙升,或者某个风扇转速异常,这类问题只有短测加压力测试才能看出来。

验收时还要特别注意电源端子、插头和线材。电源接口如果有轻微烧蚀、松动、异味,不要抱着“先跑跑看”的心态。矿机满载时电流很大,接触不良不是小问题,轻则掉电重启,重则烧线烧板。

一个小型矿场之前收过一批二手机,外观看起来很新,上架当天算力也正常。第三天开始,同一排机器陆续出现重启,最后查到问题不是矿池,不是系统,而是其中几台电源接口在运输前就有轻微氧化,满载后接触电阻升高,温度越来越高。因为前期没拍照、没做接口检查,后面只能自己承担维修和停机损失。

散热要看风路,不要只看风扇转得快不快

矿机散热最常见的误区,是把注意力全放在风扇转速上。风扇转得快,不代表散热一定好。真正关键的是风路是否顺、冷热空气有没有混流、进风温度是否稳定、出风能不能及时排走。

矿机设计通常依赖直通风道,冷空气从一侧进入,经过算力板和散热片后从另一侧排出。如果机架摆放太密、进风口靠墙、出风口回流,风扇再怎么转,也只是在用热风吹热机器。很多矿场夏天掉算力,不是机器不行,而是热风被反复吸回去,环境温度越跑越高。

家庭矿工更容易遇到这个问题。把矿机放在阳台、杂物间或小房间里,刚开机时温度还可以,运行两三个小时后空间内热量堆积,进风温度抬升,机器开始降频、报温度异常。此时单纯加一个小风扇,效果往往有限,因为热空气没有被排出房间。

散热检查建议分三个层次做。

先看单机:同一台机器几块算力板温差是否过大。如果某一块板长期比其他板高很多,可能是散热片积灰、导热接触变差、风道受阻,也可能是板卡本身异常。

再看机架:同一排机器前后位置温度是否差异明显。靠近热风回流区域的机器如果频繁报警,说明机架布局需要调整,而不是简单把机器换来换去。

最后看空间:进风口温度和出风排热路径是否稳定。矿机怕的不是短时间热,而是长时间在临界温度附近反复挣扎。温度一旦接近保护阈值,算力波动、风扇满转、电源压力都会同时增加。

散热维护也不要等到机器报警才做。灰尘、棉絮、昆虫、潮湿空气都会影响散热。定期清灰时要注意方式,不能用过高压力直接猛吹板卡,也不要在潮湿环境下清理后立刻通电。散热片松动、风扇轴承异响、风扇线接触不良,都应该纳入日常巡检。

供电不是插上就行,稳定电压比临时扩容更重要

矿机对供电质量很敏感。很多硬件故障看似是算力板坏了,根源其实是长期供电不稳。电压波动、线路过载、接头发热、空开规格不合适、零火线接触问题,都可能让机器在满负载下反复受冲击。

扩容时最容易犯的错误,是只算总功率,不看线路余量。比如一排机器理论功率加起来刚好在某条线路承载范围内,但实际运行中还有启动冲击、环境温度、线材老化和接头损耗。长期压着上限跑,线路温度会升高,接头更容易发热,供电波动也会更明显。

供电检查要落到具体位置。配电柜、空开、PDU、插座、电源线、矿机电源接口,每一层都可能出问题。不要只在配电柜看电压正常,就认为机器端也正常。线损、接触不良和局部过载,常常发生在最后一两米。

有条件的矿场,应该记录不同时间段的电压变化,尤其是用电高峰、温度最高和机器满载时段。小型矿工至少要做到三点:不用来路不明的电源线,不让插座长时间发热,不把多台大功率机器随便接在普通家用排插上。

电源本身也有寿命。很多二手机继续使用原配旧电源,看起来省钱,但如果电源效率下降、风扇老化、内部积灰严重,后面带来的重启、掉板和烧接口风险并不低。矿机硬件维护里,电源不应该被当成附属品,它就是核心部件之一。

维修要先分层排查,别一出问题就拆板

矿机出故障时,现场最怕两种操作:一种是反复重启,另一种是没定位就乱拆。前者可能扩大问题,后者容易把小故障变成大故障。

排查最好按从外到内、从低成本到高成本的顺序来。先看环境温度、网络、矿池配置和供电,再看风扇、电源、控制板识别情况,最后才考虑算力板维修。很多“掉算力”并不是板坏,而是温度保护、供电波动或固件配置问题。

举个实际场景:一台机器显示少一块板,有人第一反应是拆算力板送修。但如果先做交叉验证,把电源、数据线、控制板接口逐一排除,可能会发现只是排线松动或接口氧化。真正需要送修的板卡,应该有明确症状,比如固定位置不识别、芯片报错集中、温度异常不可恢复、换线换槽后故障跟着板走。

维修记录同样重要。哪台机器什么时候坏、换过什么件、故障是否复发、维修后跑了多久,这些信息能帮助矿工判断一批机器的健康状况。没有记录的维修,很容易变成“今天修这里,明天坏那里”,最后不知道是个体问题、批次问题还是环境问题。

对小矿场来说,不一定要自己做芯片级维修,但必须具备现场快速判断能力。能在半小时内区分供电、散热、风扇、控制板和算力板问题,就能少很多无效停机。

备件准备要贴合自己的机器结构,别只囤最便宜的

备件不是越多越好,而是要和机器型号、故障频率、维修周期匹配。最基础的备件包括风扇、电源线、PDU备用位、控制板、排线、螺丝、常用传感器或转接件。规模稍大的矿场,还应准备少量同型号电源和可替换算力板,用于快速交叉测试。

风扇是最常见的消耗件。长期高温、高转速运行,轴承磨损很正常。风扇坏了如果不能及时替换,机器可能因为温度保护停机,或者其他风扇被迫高负荷运行。备风扇时要确认接口、尺寸、转速和方向,不要只看外观相似。

电源线和接口件也值得准备。很多矿工愿意花钱买机器,却舍不得换一根发热的线。实际上,线材问题引发的停机和烧损并不少见。只要发现插头变色、塑料发软、有焦味或接触松动,就应直接淘汰。

备件还要分类存放。维修现场最怕找不到件,或者把不同型号配件混在一起。备件上最好贴明适配型号和入库时间,拆机件、良品件、待测件分开放。否则临时救机时,很容易把问题件又装回机器里。

上架后的第一周,才是真正的验收期

很多问题不是开机当天暴露,而是在连续运行后出现。所以上架后第一周,应该把它当作延长验收期,而不是完全进入日常托管。

第一天看启动和基础算力,第二天看温度曲线和风扇稳定性,第三到第五天看是否有固定时间段掉线、重启、掉板。第七天再回头看同批机器之间的差异。如果同一批机器里有几台总是温度偏高、功耗偏异常、重启次数偏多,就要提前标记,别等它们在行情最好的时候集中出问题。

验收不是为了挑毛病,而是为了把风险前移。矿机能不能赚钱,最后拼的是有效运行时间。少一次意外停机,往往比多追一点点峰值算力更实在。

给矿工的具体建议:把硬件管理做成固定流程

如果今天准备接新机器,建议按这个顺序做:先拍照登记,再检查外观和接口;先单机短测,再小批量上架;先确认风路和供电余量,再追求满负载运行;发现异常先做交叉排查,不要急着拆板;常用风扇、线材、电源和控制板要提前备好。

已经在运行的矿场,则建议每周固定检查一次风扇异响、接口温度、灰尘堆积和重启记录;每月复盘一次故障类型,看问题集中在散热、供电还是某一批硬件;每次维修都留下记录,别只靠现场人员记忆。

矿机硬件的管理没有神秘技巧,核心就是把散热、供电、维修、备件和验收这些基础动作做扎实。机器少的时候靠经验还能扛,机器一多,靠的就只能是流程。今天多花一点时间验收和准备,后面少掉的每一分钟算力,都是实打实的收益。

矿机到场别急着上架:散热、供电和备件验收少一项都可能变成停机成本

矿机硬件这一轮讨论,很多人还是习惯先问两个数:标称算力多少,墙上功耗多少。可真正把机器拉进矿场以后,决定它能不能稳定回本的,往往不是宣传页上的参数,而是到场验收、供电匹配、散热冗余、维修路径和备件准备这些“笨功夫”。

尤其现在矿场环境比过去复杂得多。行情波动大,矿池策略会变,电价时段也可能调整,一批机器如果在高温、灰尘、电压波动里连续跑,早期没暴露的问题,很容易在一两周后集中爆出来。到那个时候再找售后、等风扇、换电源板,损失的不只是维修费,还有整排机器的停机时间。

所以今天聊矿机硬件,不聊新型号参数堆料,重点放在一个更现实的问题:机器买回来以后,怎样验得细一点、装得稳一点、修得快一点。

到货验收先看“能不能长期跑”,不要只看能不能点亮

不少矿工收机器时,验收流程很简单:外观没磕碰,通电能进后台,算力能起来,就算过关。这个流程对小批量玩家还凑合,对矿场来说明显不够。

真正的到货验收,第一步应该是看运输痕迹。外箱有没有受潮、变形、二次封箱痕迹;机身螺丝有没有拆卸印;散热片有没有歪斜;风扇叶片有没有裂纹;接口位置有没有松动。这些问题单独看都不大,但它们往往意味着机器经历过冲击、返修或不规范搬运。

第二步是记录序列号、控制板信息、电源型号和风扇型号。很多矿场后期维修混乱,就是因为第一天没有建档。机器坏了以后,只知道“某排第三台不稳”,却不知道它是哪一批货、哪一版电源、哪种风扇、是否曾经返修。等问题扩大,根本没法判断是单机问题,还是批次问题。

第三步才是通电测试。这里也不要只看开机 10 分钟的算力曲线。建议至少跑一轮短时满载测试,观察芯片温度、进出风温差、风扇转速、电源温度和错误率。尤其是二手机、翻新机或跨地区调货的机器,短时间能跑满不代表稳定,温度一上来,算力板虚焊、风扇老化、电源衰减才会慢慢露头。

一个简单原则:验收不是为了证明机器能开机,而是为了提前发现它将来最可能在哪个环节掉链子。

散热不能只靠风扇转得快,风道和灰尘才是长期变量

矿机散热最容易被误解。很多人看到温度高,第一反应就是风扇拉满、加排风、开更大功率的通风设备。但矿场里真正稳定的散热,不是靠单点猛吹,而是让热量有清晰路径离开机器。

风冷场景下,进风温度、风道密封、冷热区隔离,比单台风扇转速更重要。如果热风回流,机器吸进去的不是冷空气,而是上一排机器排出来的热空气,风扇再怎么转,芯片温度也下不来。更麻烦的是,热回流常常不是全场同时发生,而是先出现在角落、靠墙、靠门或风道死角位置,导致局部机器长期处在高压状态。

灰尘也是一个慢性问题。刚装机时温度正常,一个月后温度慢慢爬升,很多时候不是机器变差了,而是散热片、风扇网罩、进风口积灰。灰尘会让风阻变大,风扇转速上去了,实际穿过散热片的空气却变少。长期下来,风扇寿命缩短,芯片温度波动变大,算力板更容易出错。

有条件的矿场,应该把温度巡检做成固定动作,而不是等报警。比如同一排机器,若某几台长期比平均温度高出明显一截,就要检查位置风道、机身积灰、风扇状态和散热片是否松动。不要等机器降频才处理,那时已经损失了一段稳定收益。

水帘、负压风机、液冷改造这些方案各有价值,但无论用哪一种,核心都不是“把温度压得越低越好”,而是让温度稳定、差异可控、异常可定位。

供电问题最怕“差不多能用”,轻载没事不代表满载安全

矿机供电不是插上电就完事。矿场里很多硬件故障,表面看是算力板坏、电源坏、控制板异常,往深里查,根源可能是供电不稳、线缆过热、接头虚接或负载分配不合理。

首先要确认电源容量和线路余量。矿机满载运行时,功耗不是一个固定不动的数字,温度、模式、固件策略都会让功率上下波动。如果线路设计只按标称功耗刚好卡住,遇到高温、启动冲击或批量重启,就容易触发保护,严重时还会烧接头、烧线缆。

其次要注意三相平衡和分区负载。大型矿场如果某一相长期偏高,轻则跳闸,重则影响整片区域设备稳定。不要把供电当成一次性工程,机器上架、下架、换位、增加新批次以后,都应该重新核对负载。

再就是线缆和插头。很多现场事故并不是设备本身质量差,而是线径不够、接线端子没压紧、插座长期发热、老化后继续使用。矿机运行环境温度本来就高,接头处再有一点接触电阻,热量会被持续放大。巡检时用手摸不一定安全,也不够准确,最好用测温工具定期扫一遍配电柜、PDU、插头和电源输入端。

供电验收有个很实用的办法:不要只看单台机器是否正常,而要看同一回路多台机器同时满载时,电压是否稳定、接头是否升温、保护开关是否有异常声音或跳动。矿机硬件吃的是连续电流,供电系统的短板通常会在满载和长时间运行里暴露。

维修要分层处理,别把小故障拖成整机报废

矿机维修最怕两种情况:一种是不会判断,什么问题都寄修;另一种是过度自信,什么都自己拆。前者停机时间长,后者可能把小问题拆成大问题。

比较稳妥的做法,是把故障分成现场可处理、场内维修可处理、必须返厂三类。

现场可处理的,多是风扇异常、网线松动、配置错误、灰尘堵塞、电源线接触不良等。这类问题如果有标准巡检流程,通常能很快恢复。比如同一台机器反复掉线,先不要急着判定控制板坏,应该依次查网口、交换机端口、电源输入、电压波动和系统日志。

场内维修可处理的,包括更换风扇、电源、控制板、部分线束,以及明显的散热组件问题。这要求矿场至少有基础工具、绝缘防护、备件记录和维修台账。每换一个部件,都要记录机器编号、故障现象、更换时间和更换后表现。否则几个月后同类问题再出现,没人知道是新故障还是旧问题复发。

必须返厂的,主要是算力板芯片级故障、严重烧毁、进水腐蚀、反复修不好且涉及质保的机器。这里要特别注意,不要为了省几天时间随便找非正规维修,把质保拆没了。尤其是新机或还在保修期内的设备,拆机前先确认售后条款,比事后扯皮省钱得多。

维修的关键不是谁会焊板,而是能不能把故障路径整理清楚。矿场真正需要的是“少停机、少误判、少返修”。

备件不是越多越好,要按故障频率和到货周期准备

备件管理也很容易走极端。有的矿场几乎不备件,坏一个等一个;有的矿场买了一堆不常用部件,压资金还容易放坏。更合理的方式,是按故障频率、维修难度、采购周期和机器数量来定。

风扇通常是最该优先准备的备件之一。它属于高负载、易损耗、替换快的部件,特别是在高温、粉尘环境里,风扇寿命会明显缩短。没有风扇备件,一台机器可能因为几十元到几百元的部件停几天。

电源也要有一定比例备货。电源故障不仅会让单机停机,还可能带来误判。很多算力不稳、频繁重启的问题,最后查下来是电源输出衰减或保护异常。如果现场没有可替换电源,就只能靠猜。

控制板、排线、网线、电源线、PDU 备件也不能忽略。它们单价不一定高,但一旦缺货,同样会造成停机。对于大规模矿场,还要注意不同批次矿机的配件兼容性,不要以为“看起来一样”就能通用。风扇接口、电源版本、控制板固件匹配,最好提前核对清楚。

备件还要定期盘点。放在仓库里的风扇、电源、线缆,如果没有编号和出入库记录,时间久了就会变成一堆“可能能用”的东西。真到抢修时,拿错型号、拿到坏件,比没有备件更耽误事。

一个小矿场的教训:省掉验收,最后用停机补课

前段时间有个小矿场接了一批二手机,价格不错,机器到场后简单通电,算力能起来,就直接上架。前几天看起来没问题,到了第十天,靠近排风死角的一组机器开始频繁掉算力。现场一开始以为是固件问题,批量重启后短暂恢复,第二天又掉。

后来逐台检查,发现问题叠在一起:几台机器风扇轴承老化,高转速时风量不足;部分散热片积灰严重;同一回路负载偏高,满载时电压波动明显;还有两台电源输入端接头发热。因为到场时没有记录配件状态,也没有做满载温度测试,问题全被推迟到运行阶段爆发。

最后处理下来,换风扇、清灰、调整供电分路、替换两台电源,机器才稳定。直接维修费用不算夸张,但那几天少出的币、人工排查时间和反复重启带来的损耗,远比一开始多花半天验收贵。

这个案例不特殊,反而很常见。矿机硬件的问题很少是突然从零到一爆发,更多是早就有迹象,只是验收和巡检没把它抓出来。

给矿工和矿场的具体建议

如果今天有新机器到场,先别急着全部上架。建议按批次抽检加全量登记,把序列号、电源型号、风扇状态、外观照片、初始温度和满载表现记录下来。机器越多,越不能靠记忆管理。

散热方面,先检查风道,再谈加设备。重点看热风有没有回流、角落机器温度是否异常、灰尘是否开始影响进风。不要只盯平均温度,局部高温更容易引发故障。

供电方面,至少做一次满载检查。看线路余量、接头温升、三相负载和保护开关状态。只要发现某个回路长期偏热或偏载,就要尽早调整,不要等跳闸后再处理。

维修方面,把常见故障流程写下来,明确哪些现场处理、哪些换件处理、哪些返厂。每一次维修都留记录,机器编号、故障现象、更换部件和恢复情况都要写清楚。

备件方面,优先准备风扇、电源、线缆、控制板和常用连接件,数量按机器规模和采购周期来定。备件不是摆设,要有出入库、有型号核对、有定期测试。

矿机硬件的竞争,最后会落到很朴素的地方:少坏、快修、稳定跑。散热、供电、维修、备件和验收这些环节,看起来不如新机参数刺激,却是矿场长期收益的底座。对矿工来说,今天多花一点时间把硬件底账做扎实,后面少停一次机,就可能把这点成本赚回来。

矿机到场别急着上架:散热、供电和备件验收少一项都可能变成停机成本
